钢结构厂房的土建施工过程
土建施工是钢结构厂房建设的基础支撑环节,主要承担厂房荷载传递、场地规整及配套设施基础构建等核心任务,直接影响钢结构主体的稳定性与厂房整体使用功能。其施工过程需紧密结合钢结构特性,遵循“先地基后基础、先主体后配套、先地下后地上”的原则,涵盖前期准备、场地处理、基础施工、地面施工、配套设施土建及验收等关键阶段。

一、土建施工前期准备:精准规划奠基
土建前期准备需实现“技术精准、资源到位、风险可控”,为后续施工筑牢基础,核心围绕技术交底、资源配置及方案优化展开,与钢结构厂房整体建设的前期工作深度协同。
1. 技术准备与交底
施工单位需联合设计单位开展详细技术交底,重点明确地质勘察报告核心数据(土壤承载力、地下水位、岩层分布等)、基础结构设计参数(基础形式、尺寸、混凝土强度等级)及钢结构与土建衔接要求(预埋螺栓位置、标高精度等)。结合施工图纸编制专项土建施工方案,细化各工序施工流程、质量标准、安全措施及工期节点,特别标注基坑开挖边坡坡度、基础钢筋保护层厚度等关键控制指标,并组织施工班组进行技术培训,确保施工人员掌握核心要求。
2. 资源配置与场地准备
材料方面,提前采购符合标准的混凝土(常用C30-C40商品混凝土)、钢筋(HRB400E为主)、模板(钢模板或高强度木模板)、预埋螺栓(符合钢结构连接规范)等核心材料,完成进场检验并留存质量证明文件。设备方面,配备挖掘机、装载机、混凝土搅拌运输车、振捣棒、经纬仪、水准仪等机械设备,完成调试与安全检查。场地方面,划定施工区域与材料堆放区,设置临时围挡与排水系统,搭建临时办公及生活设施,确保施工场地平整、通道畅通。
3. 手续与协调准备
办理土建施工相关手续,包括夜间施工许可、渣土运输备案等,避免违规施工。同时协调与钢结构施工团队的衔接计划,明确预埋螺栓安装、基础验收等关键节点的时间同步要求,提前与供电、供水部门沟通,保障施工临时水电供应稳定。

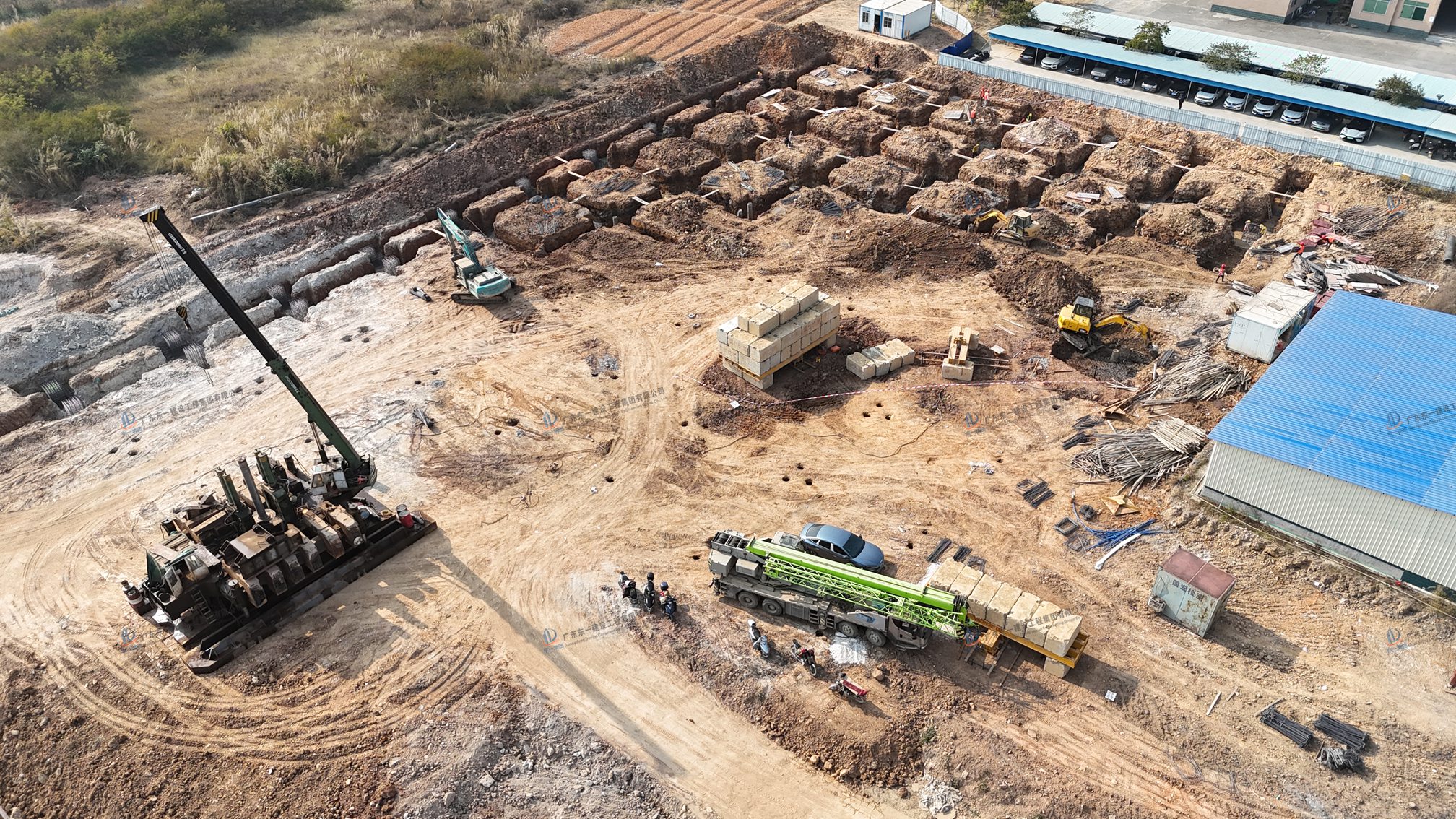

二、核心施工阶段一:场地处理与地基施工
场地处理与地基施工是土建工程的“根基之基”,需通过科学处理将厂房荷载均匀传递至地下岩层,确保地基承载力满足设计要求,核心包括场地平整、地基处理两大工序。
1. 场地平整与清理
首先清理施工场地内的障碍物,包括树木、杂草、建筑垃圾及地下管线(需提前探明并迁移或保护),避免影响施工安全与质量。随后根据设计标高进行场地找平,使用装载机配合推土机推平,再用压路机分层碾压密实,碾压次数不少于3遍,确保场地压实度达到95%以上,表面坡度符合排水要求(一般不小于2%),防止雨水积存浸泡地基。平整完成后,放出厂房轴线、基础开挖边线及高程控制线,采用白灰或墨线标记清晰。
2. 地基处理(核心强化环节)
根据地质勘察报告,针对不同地基条件采用相应处理方案,确保地基承载力满足基础设计要求:
普通地基处理:若土壤为粘性土、砂性土且承载力达标,仅需对表层浮土(厚度通常30cm)进行清除,再用级配砂石分层回填碾压密实即可。
软弱地基处理:若遇淤泥、泥炭土等软弱土层,需采用换填法(换填级配砂石、灰土等,换填深度根据承载力要求确定)、夯实法(强夯或振动夯实,增强土壤密实度)或挤密法(沉管砂石桩、灰土桩等,提升地基承载力),处理后需进行地基承载力检测,合格后方可进入下一工序。
特殊地基处理:若地下水位较高,需先采用井点降水或集水明排法降低地下水位至基坑底以下50cm,再进行地基处理;若遇岩层地基,需根据设计要求进行凿岩或爆破处理,确保基础底面平整且与岩层紧密结合。

三、核心施工阶段二:基础施工(土建核心)
基础是连接地基与钢结构主体的关键节点,钢结构厂房常用独立基础、条形基础、桩基础三种形式,施工流程虽有差异,但核心均围绕“尺寸精准、强度达标、衔接可靠”展开。
1. 基坑(槽)开挖

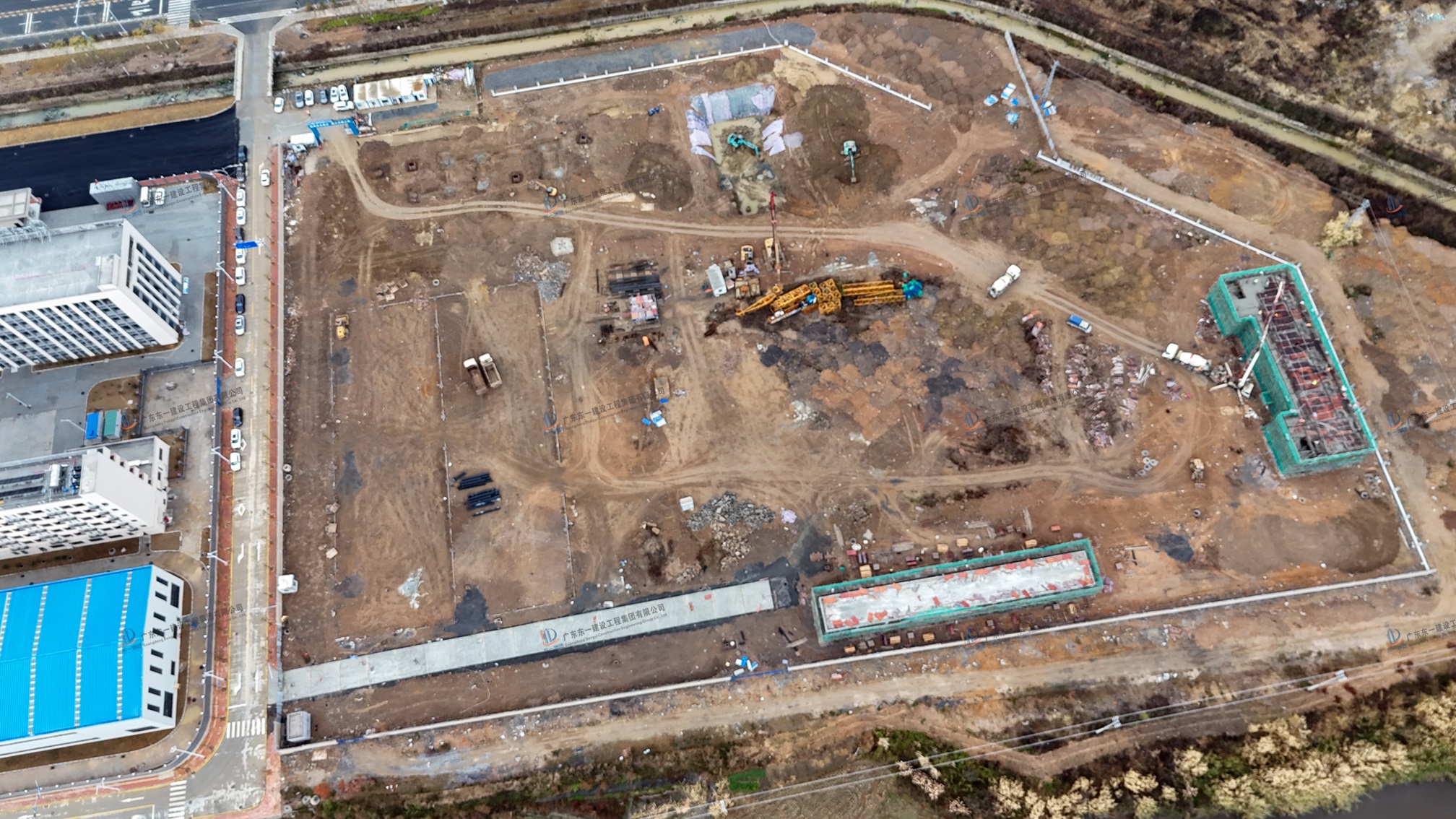

根据基础设计图纸,使用挖掘机按标记的开挖边线进行基坑(槽)开挖,严格控制开挖深度与尺寸,独立基础基坑需按单个基础单独开挖,条形基础按轴线连贯开挖,桩基础需先完成桩基施工再开挖桩间土。开挖过程中若遇边坡不稳定区域,需采用钢板桩或槽钢支护;若开挖深度超过3m,需分层开挖,每层深度不超过2m。开挖至设计标高以上20-30cm时,改用人工开挖,避免超挖破坏地基土结构。开挖完成后,对基坑底面进行平整与夯实,经监理单位验收合格后进入下一工序。
2. 钢筋绑扎与模板支护
钢筋绑扎需严格按设计图纸施工,先铺设基础底部钢筋,再绑扎侧面及顶部钢筋,确保钢筋型号、数量、间距符合规范,钢筋连接采用绑扎搭接或机械连接(直径≥22mm优先采用机械连接),搭接长度与连接位置需满足设计要求。钢筋绑扎完成后,设置混凝土保护层垫块(厚度通常40-50mm),防止钢筋锈蚀。模板支护采用钢模板或高强度木模板,模板拼接严密、支撑牢固,确保具有足够的强度与刚度,模板内侧需涂刷脱模剂。支护完成后,核对模板标高、轴线及截面尺寸,确保与设计一致。
3. 预埋螺栓安装(关键衔接工序)
预埋螺栓是钢结构与基础连接的核心部件,安装精度直接影响钢结构安装质量。施工时采用定位模板固定螺栓,精准控制螺栓的位置、标高及垂直度,定位模板需与钢筋骨架牢固连接,避免混凝土浇筑时位移。螺栓安装完成后,用塑料帽保护丝扣,防止水泥浆污染。监理单位需对预埋螺栓位置进行专项复核,偏差控制在±2mm以内,合格后方可进行混凝土浇筑。
4. 混凝土浇筑与养护
混凝土浇筑前,对钢筋、模板及预埋螺栓进行最终检查,清理基坑内杂物与积水。采用商品混凝土浇筑,浇筑时从基础一端向另一端连续进行,使用插入式振捣棒振捣密实,振捣间距不超过40cm,振捣至混凝土表面出现浮浆且不再下沉为止,避免漏振或过振导致混凝土密实度不足。浇筑完成后,及时用木抹子将基础表面抹平,初凝后覆盖土工布或麻袋保湿。养护阶段需保持混凝土表面湿润,常温下养护时间不少于14天,冬季施工需采取覆盖保温措施,确保混凝土强度稳步增长。
5. 模板拆除与基础验收
混凝土强度达到设计强度的70%以上时(通常浇筑后7-10天),方可拆除模板,拆除过程需轻拆轻放,避免碰撞基础棱角。模板拆除后,对基础外观进行检查,排查蜂窝、麻面等缺陷,对轻微缺陷进行修补处理。随后组织建设、设计、监理及施工单位进行基础分部验收,重点检查基础尺寸、混凝土强度、预埋螺栓精度等指标,验收合格后签署验收报告,方可进入钢结构安装阶段。

四、核心施工阶段三:厂房地面与排水施工
地面与排水施工是保障厂房使用功能的重要环节,需满足工业生产对地面承载、耐磨及排水的要求,与钢结构主体施工并行或交叉进行。
1. 地面基层施工
地面基层采用级配砂石或灰土回填,回填厚度根据设计要求确定(通常30-50cm),分层回填碾压密实,每层压实度不低于96%。基层施工完成后,表面平整度误差控制在5mm/m以内,为面层施工奠定基础。若厂房需承载重型设备,基层需增设钢筋网或采用混凝土基层,增强地面承载能力。
2. 地面面层施工
钢结构厂房地面面层常用金刚砂耐磨地面或混凝土密封固化剂地面。金刚砂耐磨地面施工时,在混凝土基层初凝阶段均匀撒布金刚砂耐磨材料,用磨光机反复磨光,确保材料与混凝土紧密结合;混凝土密封固化剂地面则在混凝土面层施工完成后,涂刷密封固化剂,增强地面耐磨性与抗渗性。面层施工完成后,需进行切缝处理,防止温度变化导致地面开裂,切缝间距通常6-8m,深度为面层厚度的1/3-1/2。
3. 排水系统施工
排水系统包括厂房内排水与场地排水。厂房内设置地漏与排水坡度(不小于1%),排水管道采用UPVC管或铸铁管,管道坡度符合设计要求,连接牢固严密,避免渗漏。场地排水采用明沟或暗管排水,明沟设置在厂房周边,暗管埋设于地下,确保雨水能快速排出场地,防止浸泡基础与地面。排水系统施工完成后,进行通水试验,确保排水通畅。

五、配套土建施工:辅助功能完善
配套土建施工围绕厂房辅助设施展开,与水电、消防等专业施工协同进行,确保设施功能完整。
1. 附属设施基础施工
针对厂房内的设备基础、配电箱基础、消防水池等附属设施,按设计图纸进行单独基础施工,流程与主体基础一致,需重点控制基础尺寸与标高,确保与设备安装精准匹配。设备基础需预留螺栓孔洞或预埋螺栓,孔洞位置与尺寸误差控制在±1mm以内。
2. 围墙与大门基础施工
厂房围墙采用砖砌或钢结构,基础采用条形基础,施工流程为开挖基槽、钢筋绑扎、模板支护、混凝土浇筑及养护。大门基础需根据大门重量与开启方式设计,通常采用独立基础,增强承载能力,确保大门安装牢固、开启顺畅。

六、土建施工验收:质量闭环管控
土建施工验收实行“分项验收、分部汇总”的原则,确保各工序质量符合规范,为厂房整体验收奠定基础。
1. 分项工程验收
对地基处理、基础施工、地面施工、排水系统等分项工程逐一验收,重点检查:地基承载力检测报告、混凝土强度试验报告、钢筋复试报告等质量证明文件;基础尺寸、预埋螺栓精度、地面平整度等实体指标;排水系统通水试验结果等功能指标,不合格项需限期整改。
2. 分部工程验收
所有分项工程验收合格后,组织土建分部工程验收,整理完整的施工资料,包括施工图纸、技术交底记录、施工日志、隐蔽工程验收记录、材料合格证明及检测报告等。验收团队由建设、设计、监理、施工单位及质量监督部门组成,对土建工程整体质量进行评估,签署分部工程验收报告。
钢结构厂房的土建施工需强化细节管控,尤其注重地基处理的稳定性、基础与钢结构的衔接精度及地面的承载性能,通过科学流程与严格验收,为钢结构主体安装及厂房后续使用提供坚实保障。
